沖之島離島架橋事業の進捗状況をお知らせします

更新日:2025年11月28日

令和7年11月

沖之島離島架橋の建設工事は令和4年(2022年)6月8日より着手し、令和8年度中の開通を目指して進めています。

写真は11月6日時点の進捗状況です。

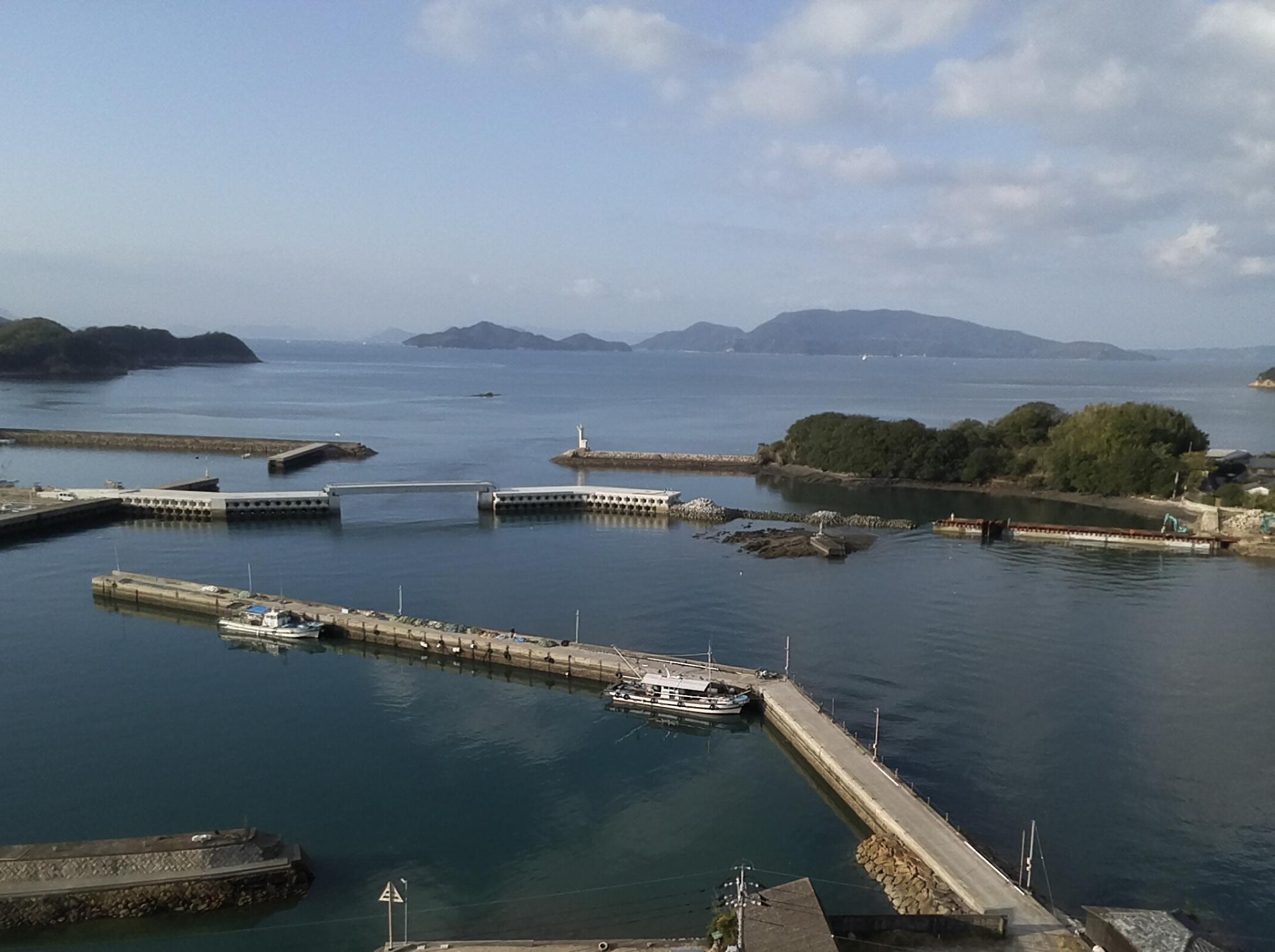

沖之島側の矢板部の施工及び小豆島側の取付道路の施工を行っています。

50





進捗状況に応じて、随時お知らせします。

※現在、工事中につき工事区間は立ち入り禁止です。(工事区間にはバリケードを設置しています)

魚釣り等もできません。

令和7年7月

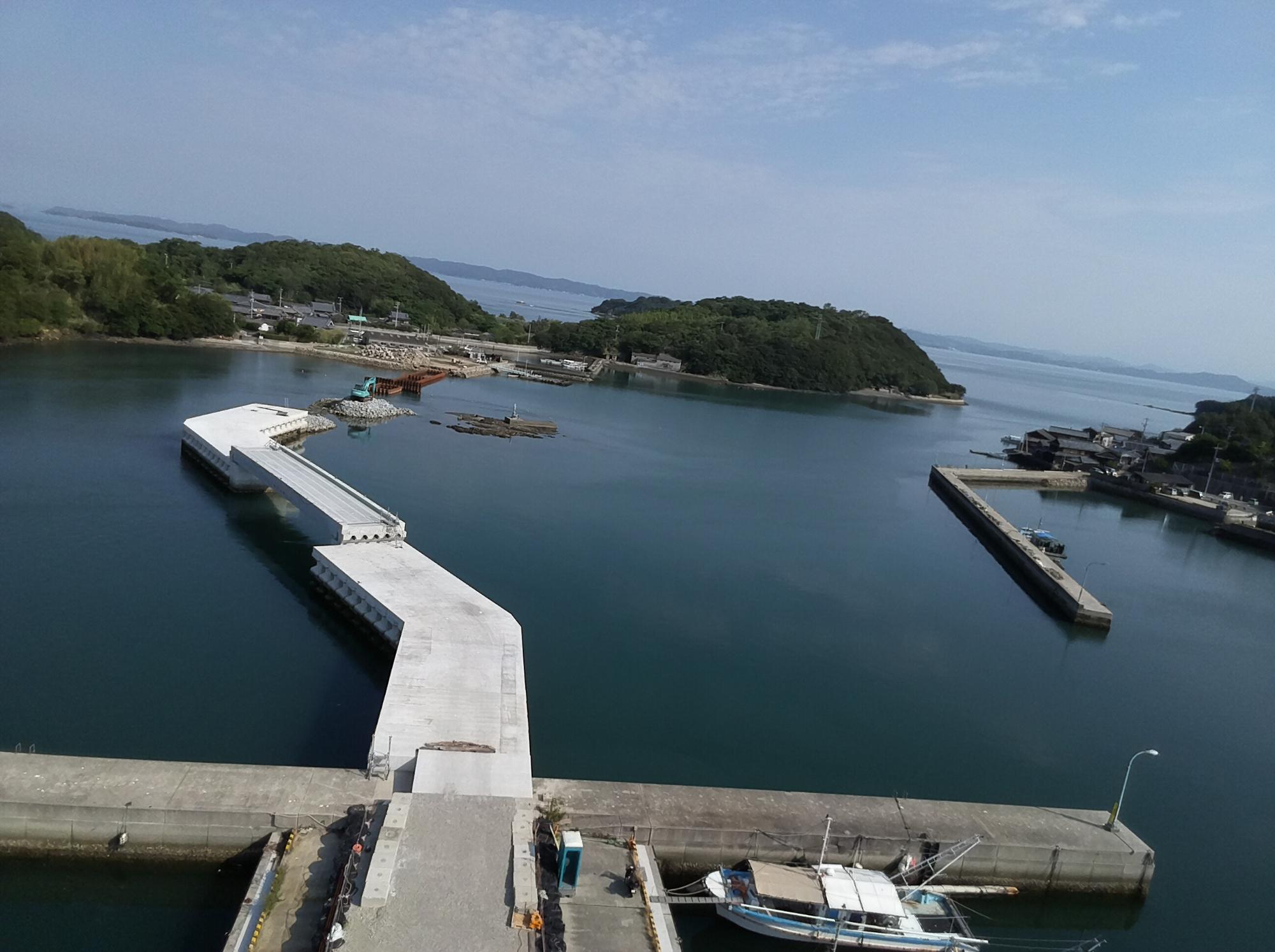

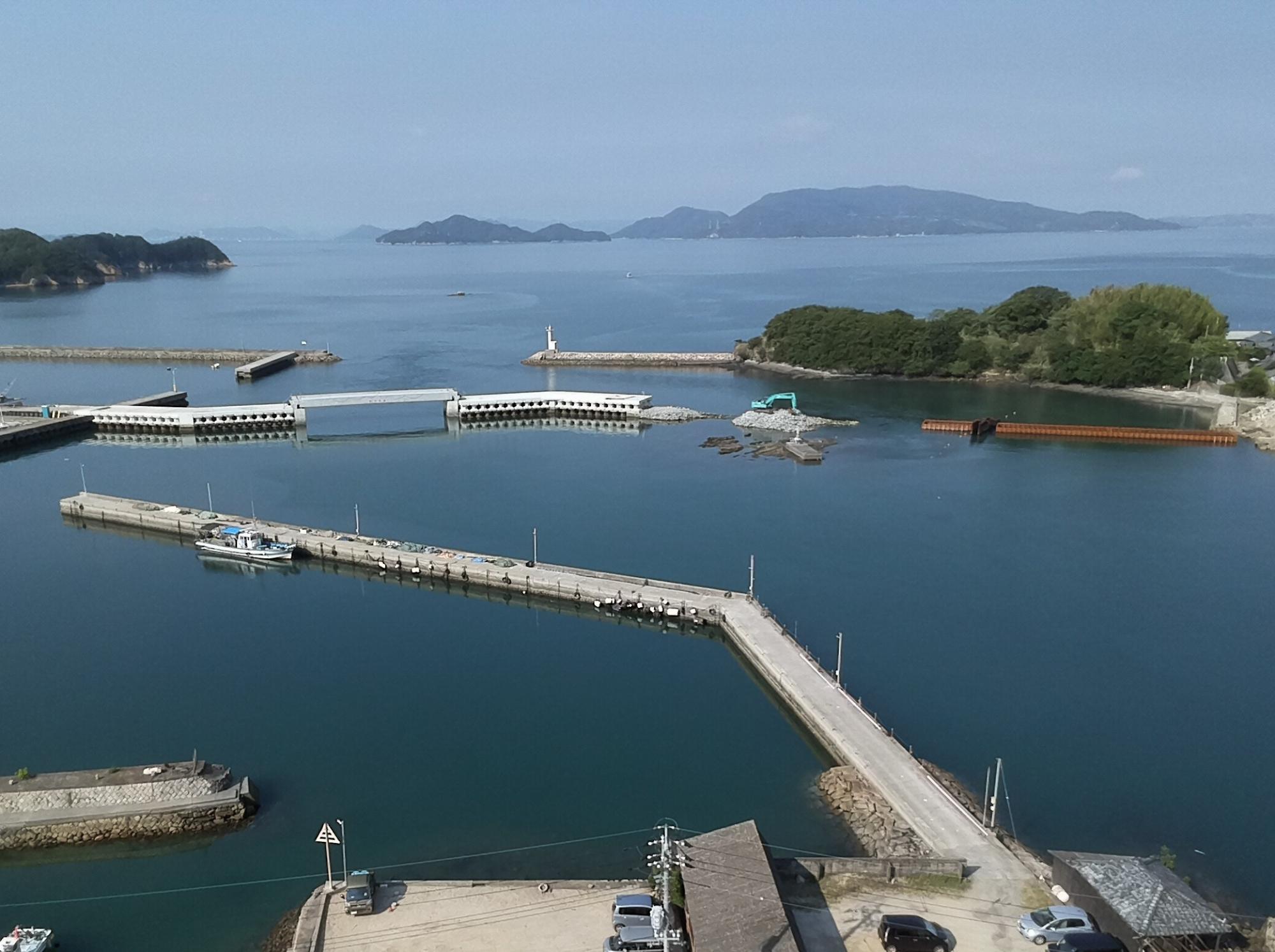

写真は7月31日時点の進捗状況です。

橋梁の架設が完了し、取付道路の矢板部の施工を行っています。

44





42

令和7年4月

写真は4月14日時点の進捗状況です。

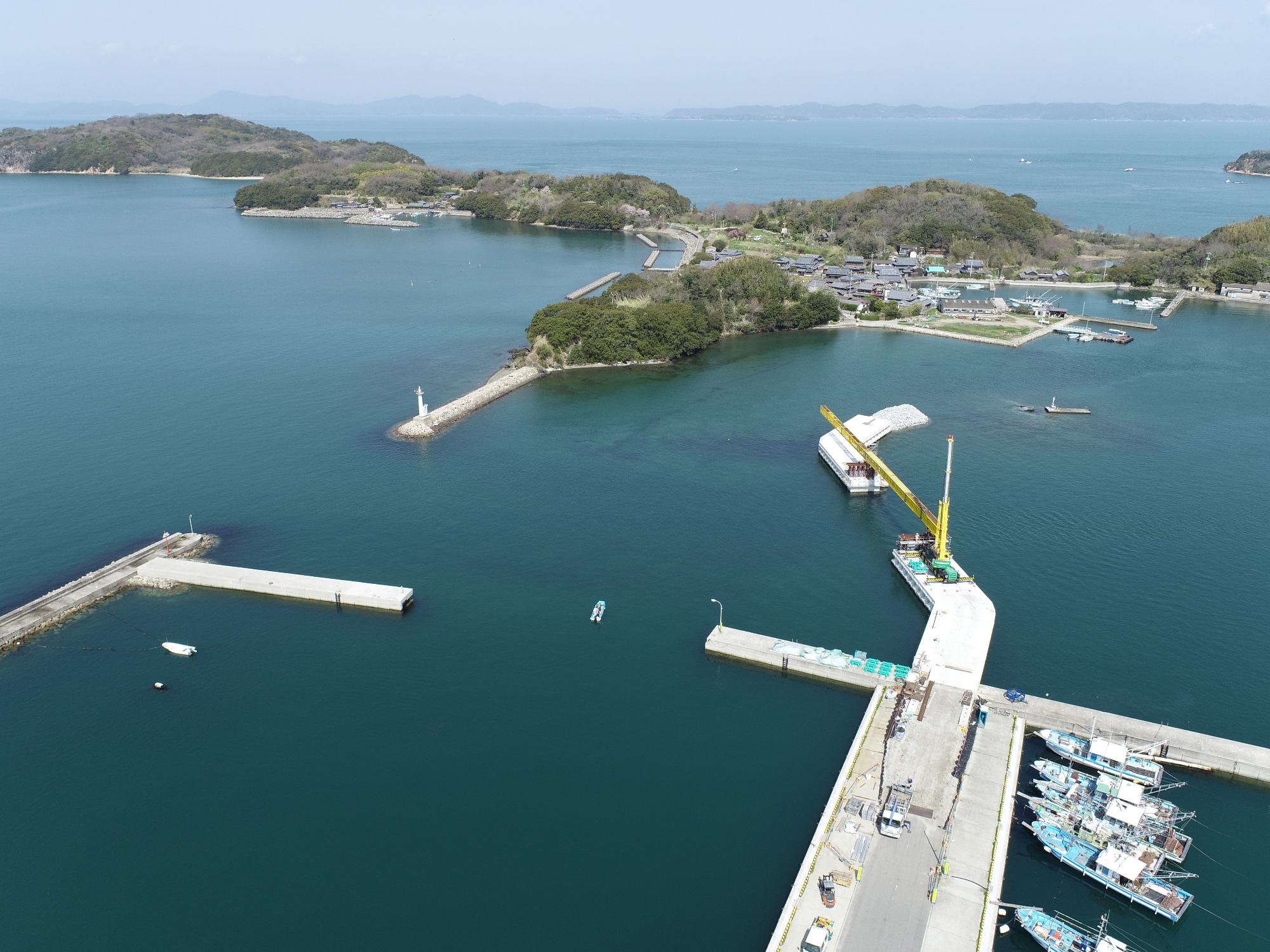

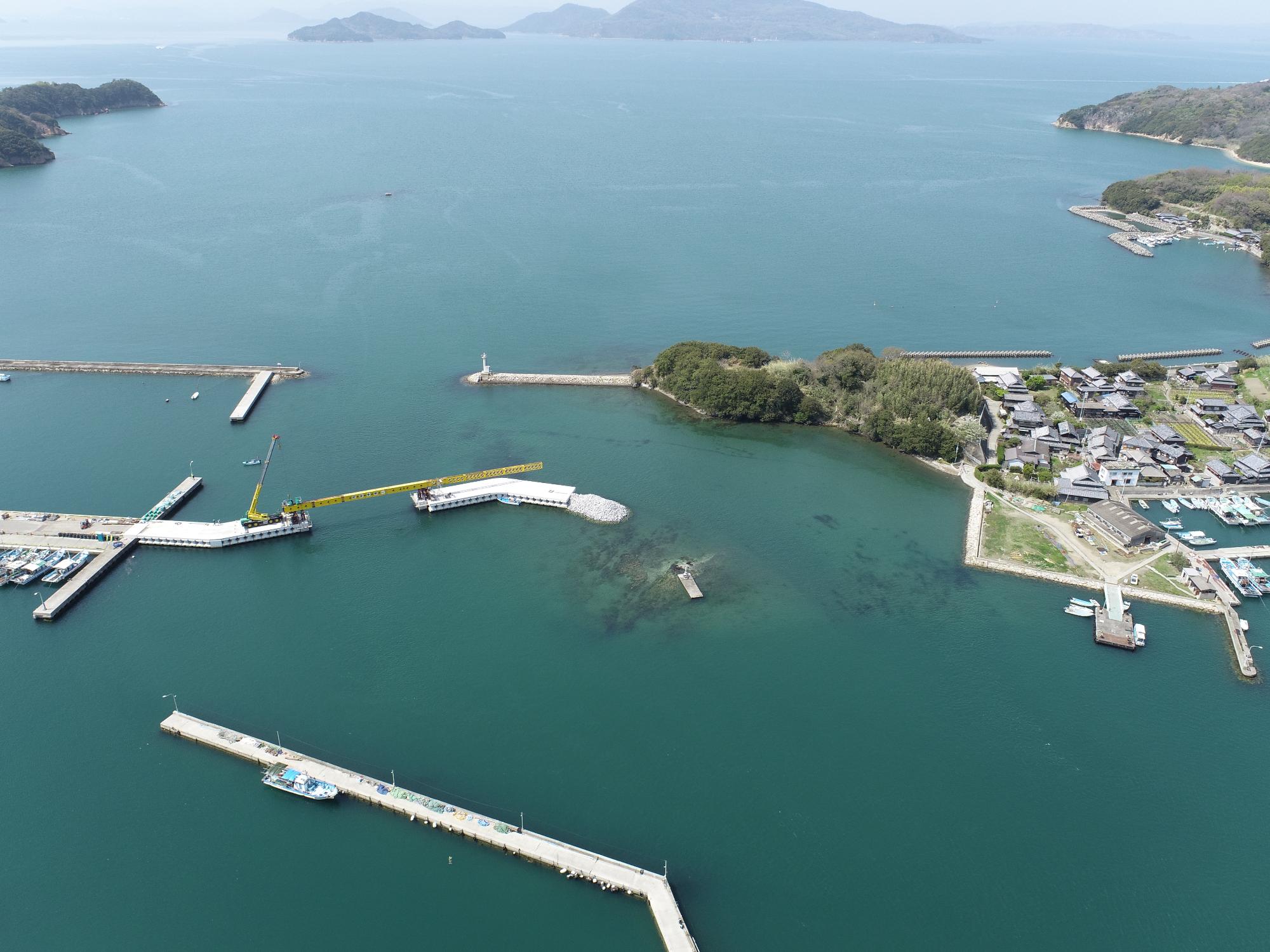

橋梁の架設を行っています。

66





38

令和7年1月

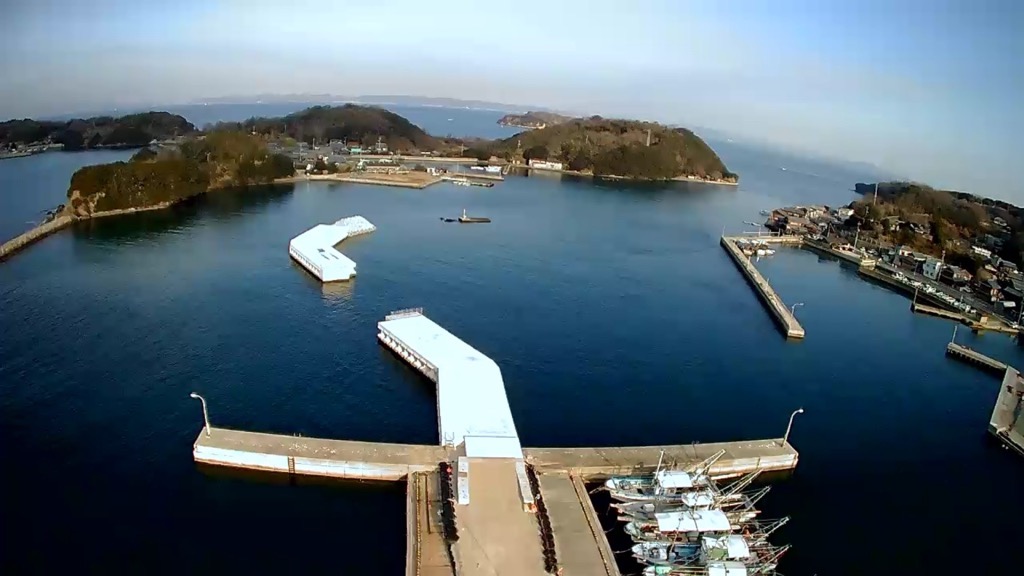

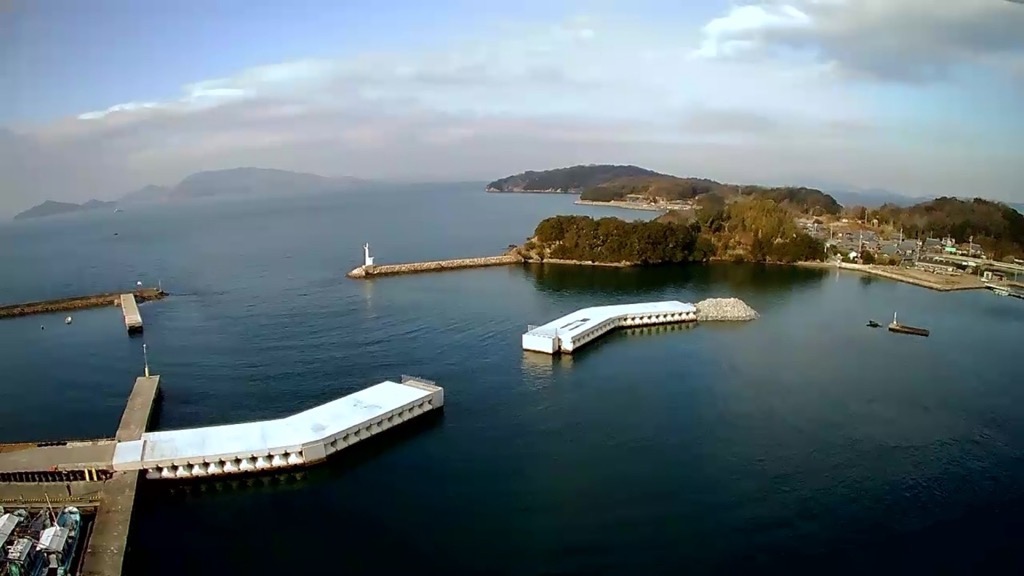

写真は1月12日時点の進捗状況です。

橋梁取付道路部におけるブロックの上部コンクリート打設が完了しました。

4





5

令和6年5月

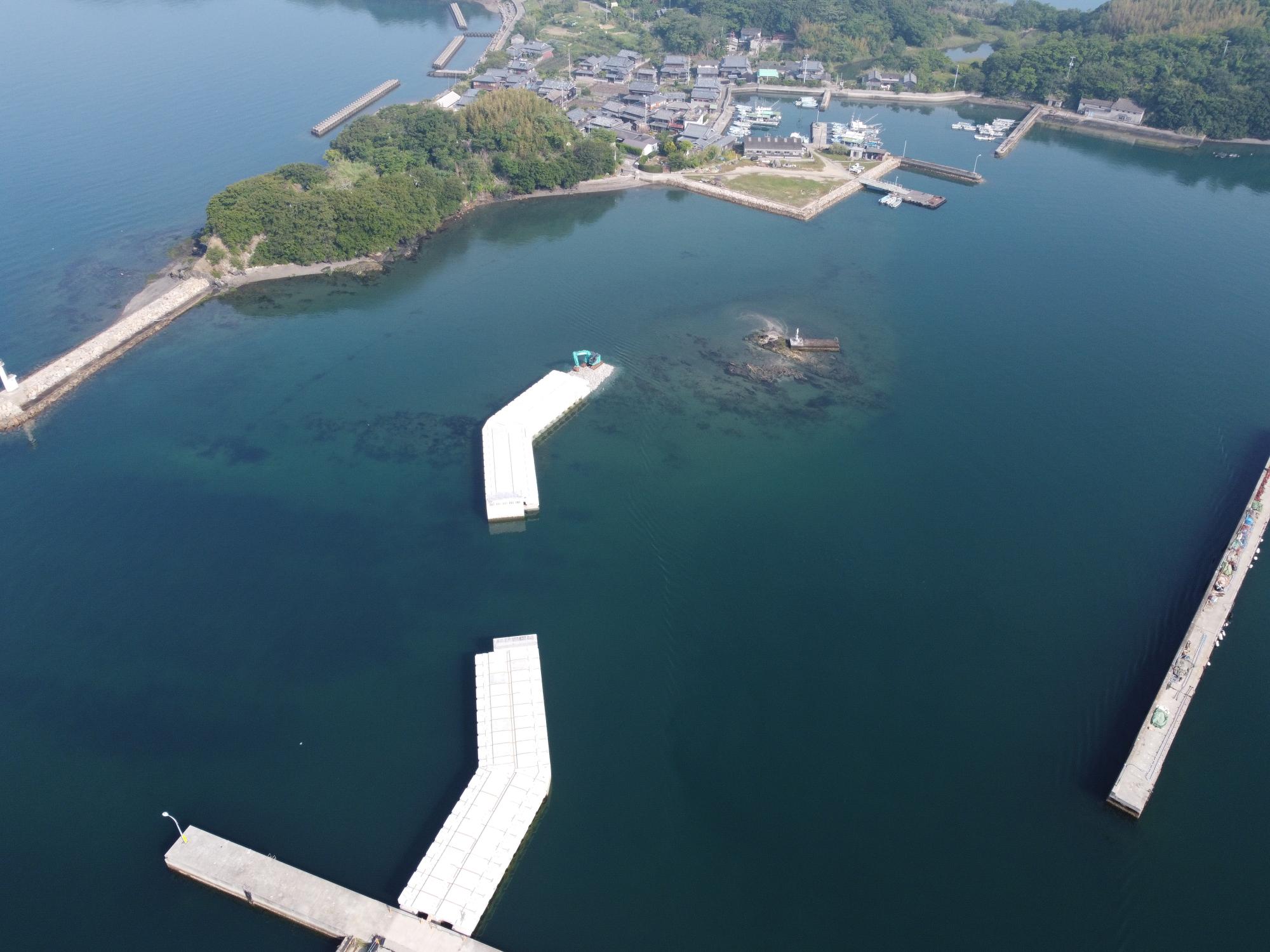

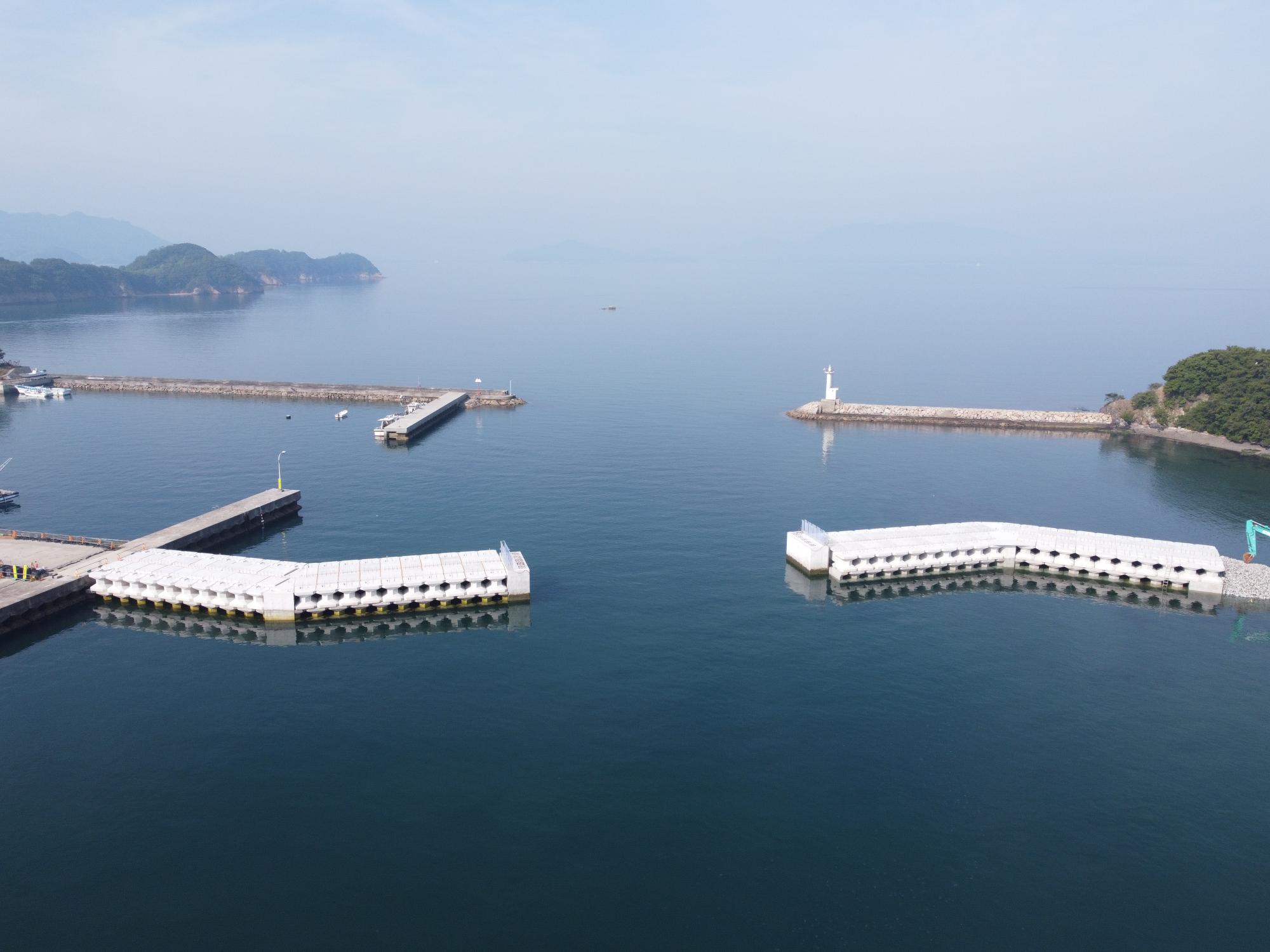

写真は5月24日時点の進捗状況です。

橋梁取付道路部におけるブロックの据付が完了しました。

1





2

令和5年8月

写真は8月19日時点の進捗状況です。

A1橋台及びA2橋台が完成しました。









令和5年3月

写真は2月6日時点の進捗状況です。

A1橋台が完成し、現在、A2橋台の製作を進めています。

1





2





3

令和4年11月

写真は11月5日時点の進捗状況です。

機材資材搬入のための仮設桟橋及び水を止めるための仮締切(鋼管杭)の設置が完了しました。

今後、A1橋台の製作を進めていきます。

4





6





5

令和4年8月

写真は8月10日時点の進捗状況です。

橋の土台となる橋台を作るための仮設桟橋の設置が完了し、現在、仮締切工(鋼管杭)の設置を進めています。

7





3





6
